Контакты пресс-службы
Новости

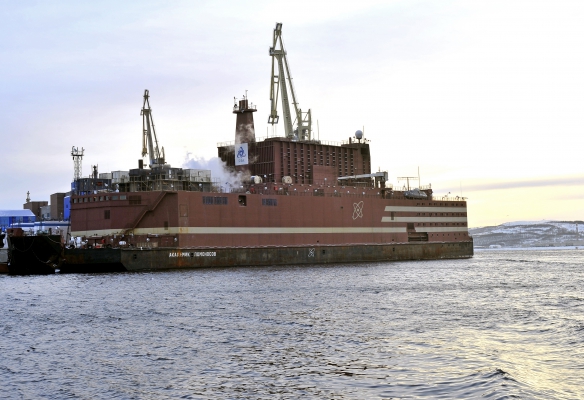

На ПЭБ «Академик Ломоносов» завершены комплексные швартовные испытания
26 апреля 2019
На первом в мире плавучем энергоблоке «Академик Ломоносов», строительство которого выполняет АО « Балтийский завод» (входит в состав АО «ОСК») завершен важнейший этап: выполнены в полном объеме комплексные швартовные испытания ядерной энергетической установки (ЯЭУ). При проведении испытаний все системы и оборудование подтвердили свои спецификационные характеристики с полным сохранением требований по обеспечению безопасности.
Успешное завершение испытаний стало возможным благодаря кооперации специалистов Балтийского завода со специалистами ОАО «Калужский турбинный завод», АО «Концерн «НПО «Аврора», АО «ОКБМ Африкантов», АО «ЭРА» и генеральным проектантом АО ЦКБ «ОСК-Айсберг». Центральным звеном испытаний под наблюдением научного руководителя НИЦ «Курчатовский институт» стала совместная работа реакторных установок на мощности 100% для обеспечения работы главных турбогенераторов на номинальной мощности 100% с достижением пиковой мощности 110%.
Проведенные испытания подтвердили устойчивую работу основного и вспомогательного оборудования энергоблока на разных уровнях мощности и автоматических систем управления технологическими процессами в условиях повышенных нагрузок.
В ходе проведения комплекса испытаний под наблюдением и контролем специалистов классификационного общества Российского морского регистра судоходства и Ростехнадзора была проведена оценка эффективности биологической защиты, а также замеры общего радиационного фона. По полученным результатам конструкции и системы показали свою максимальную безопасность и эффективность для обслуживающего персонала, населения и окружающей среды.
В мае 2019, перед финишной окраской судна, специалисты Балтийского завода проведут докование заказа для обследования его подводной части и ревизии оборудования для подтверждения надёжности и работоспособности в период его промышленной эксплуатации. В июне после окончательной ревизии запланирована итоговая проверка всех систем и контрольные пуски оборудования.
Успешное завершение испытаний стало возможным благодаря кооперации специалистов Балтийского завода со специалистами ОАО «Калужский турбинный завод», АО «Концерн «НПО «Аврора», АО «ОКБМ Африкантов», АО «ЭРА» и генеральным проектантом АО ЦКБ «ОСК-Айсберг». Центральным звеном испытаний под наблюдением научного руководителя НИЦ «Курчатовский институт» стала совместная работа реакторных установок на мощности 100% для обеспечения работы главных турбогенераторов на номинальной мощности 100% с достижением пиковой мощности 110%.
Проведенные испытания подтвердили устойчивую работу основного и вспомогательного оборудования энергоблока на разных уровнях мощности и автоматических систем управления технологическими процессами в условиях повышенных нагрузок.
В ходе проведения комплекса испытаний под наблюдением и контролем специалистов классификационного общества Российского морского регистра судоходства и Ростехнадзора была проведена оценка эффективности биологической защиты, а также замеры общего радиационного фона. По полученным результатам конструкции и системы показали свою максимальную безопасность и эффективность для обслуживающего персонала, населения и окружающей среды.
В мае 2019, перед финишной окраской судна, специалисты Балтийского завода проведут докование заказа для обследования его подводной части и ревизии оборудования для подтверждения надёжности и работоспособности в период его промышленной эксплуатации. В июне после окончательной ревизии запланирована итоговая проверка всех систем и контрольные пуски оборудования.
Возврат к списку
